Podłączenie domu do kanalizacji wpływa nie tylko na działkę, ale też na układ łazienki, wysokość posadzki i miejsce dla WC, prysznica czy pralki. Ten tekst pokazuje, jak wygląda wykonanie przyłącza kanalizacyjnego, jakie formalności trzeba załatwić, na co zwrócić uwagę technicznie i gdzie najczęściej pojawiają się kosztowne błędy. W praktyce największą różnicę robią trzy rzeczy: spadek, trasa i to, czy ścieki mają odpływać grawitacyjnie, czy trzeba je przepompowywać.
Najważniejsze rzeczy do ustalenia przed podłączeniem domu do kanalizacji
- Warunki przyłączenia dla domu jednorodzinnego są zwykle wydawane w 21 dni, a dokument ważny jest 2 lata.
- Wydanie warunków, odbiór i samo włączenie do sieci są co do zasady bezpłatne, ale projekt, roboty i geodeta już nie.
- Trasa od budynku do sieci powinna być możliwie krótka, prosta i ułożona ze spadkiem, który nie powoduje zalegania ścieków.
- Układ łazienki trzeba uzgodnić z przebiegiem rur od początku, bo późniejsze przeróbki są drogie i kłopotliwe.
- Gdy teren nie pozwala na odpływ grawitacyjny, trzeba rozważyć przepompownię, która zmienia koszt i sposób użytkowania instalacji.
Jak rozumiem ten odcinek i kiedy staje się potrzebny

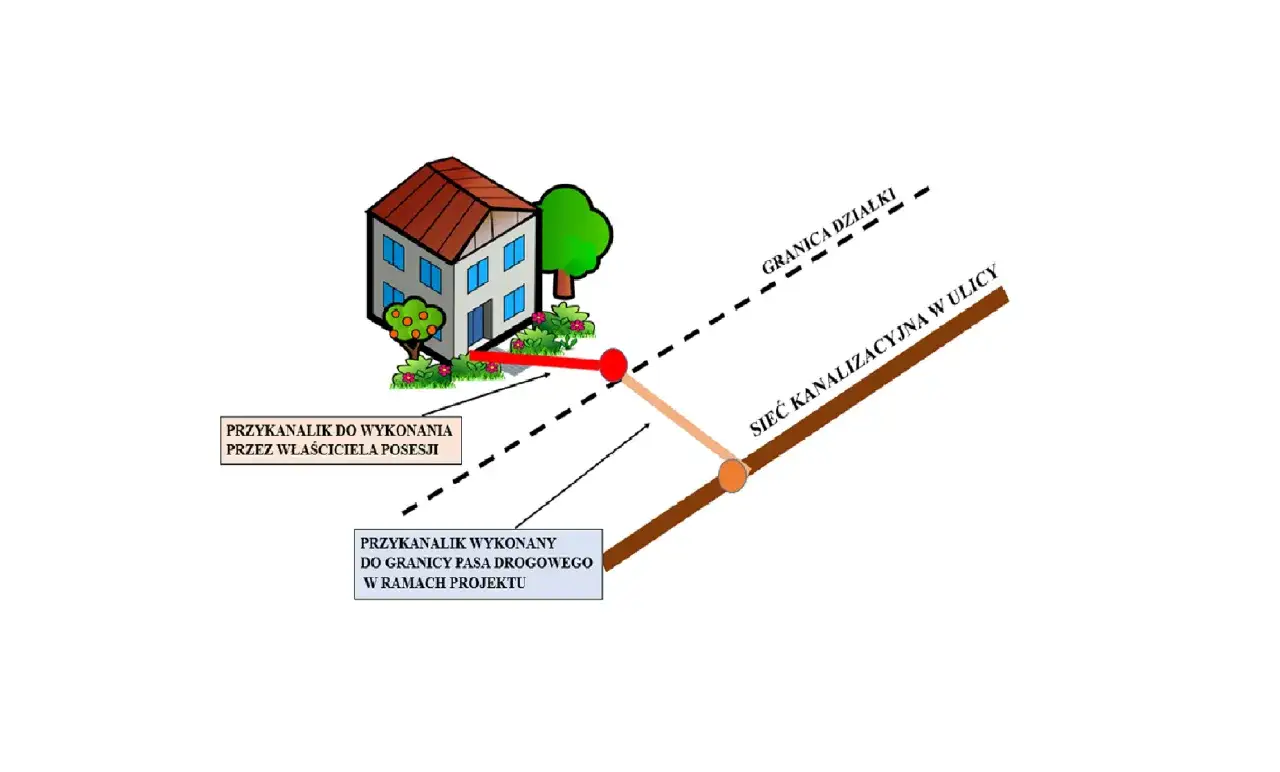

Najprościej mówiąc, to zewnętrzny odcinek łączący instalację w budynku z siecią w ulicy albo na działce. W praktyce kończy się on za pierwszą studzienką od strony domu, a jeśli studzienki nie ma, przy granicy nieruchomości. Ja zaczynam od tej definicji, bo od razu porządkuje ona dwie sprawy: gdzie kończy się odpowiedzialność właściciela i kiedy w ogóle da się przejść na odprowadzanie ścieków do sieci publicznej.
Ten temat staje się aktualny nie tylko przy budowie nowego domu, ale też przy większym remoncie łazienki, rozbudowie budynku albo wtedy, gdy dotychczasowe rozwiązanie przestaje wystarczać. Jeśli działka ma już dostęp do kanalizacji sanitarnej, decyzja dotyczy głównie trasy, spadku i sposobu włączenia. Jeśli sieci jeszcze nie ma, trzeba liczyć się z tym, że inwestycja przestaje być prostym podłączeniem, a zaczyna przypominać szerszy problem infrastrukturalny. To ważne, bo od tego punktu zależy cała dalsza ścieżka formalna.
Jak wygląda formalna ścieżka krok po kroku
W sprawach kanalizacyjnych nie warto zaczynać od koparki. Najpierw sprawdza się lokalne warunki i składa wniosek o warunki przyłączenia, bo to właśnie ten dokument wyznacza później przebieg robót, miejsce włączenia i wymagania techniczne. Dla domu jednorodzinnego przedsiębiorstwo wodociągowo-kanalizacyjne ma zwykle 21 dni na wydanie warunków albo uzasadnienie odmowy; w pozostałych przypadkach termin wynosi 45 dni. W szczególnie uzasadnionej sytuacji może go przedłużyć o kolejne 21 lub 45 dni, ale musi to wyjaśnić na piśmie.
- Sprawdź lokalny regulamin i możliwość techniczną. Czasem sieć jest blisko, ale różnice wysokości albo kolizje z inną infrastrukturą zmieniają cały plan.
- Złóż wniosek o warunki przyłączenia. Dołącza się zwykle dane nieruchomości i podstawowe informacje o planowanym sposobie odprowadzania ścieków.
- Przygotuj plan sytuacyjny i projekt. W praktyce to ten etap pokazuje, czy da się zrobić układ grawitacyjny, czy trzeba zmienić koncepcję.
- Wykonaj roboty zgodnie z warunkami. Na tym etapie liczy się już nie tylko sam wykop, ale też głębokość, spadek i jakość połączeń.
- Zamów odbiór i geodezyjną inwentaryzację powykonawczą. Bez tych dokumentów formalne zamknięcie sprawy zwykle się przeciąga.
- Podpisz umowę na odprowadzanie ścieków. Dopiero wtedy temat jest domknięty od strony użytkowej.
Istotna rzecz, o której wiele osób nie wie: za wydanie warunków, odbiór i włączenie do sieci nie pobiera się opłat. Koszt po stronie inwestora to przede wszystkim projekt, wykonanie, geodeta i ewentualne dodatkowe roboty. Gdy te formalności są już jasne, można sensownie przejść do techniki, bo to ona przesądza, czy instalacja będzie działała bezproblemowo przez lata.

Jakie wymagania techniczne decydują o projekcie
Tutaj najłatwiej popełnić błąd, bo odcinek pod ziemią wydaje się prosty, a w rzeczywistości rządzi się dość twardymi zasadami. Trasa powinna być możliwie krótka i prosta, bez zbędnych załamań. Ścieki muszą płynąć samoczynnie, więc spadek nie może być przypadkowy. Jeśli jest za mały, osady zostają w rurze; jeśli za duży, ciecz ucieka szybciej niż frakcje stałe i też robi się problem.
| Parametr | Jak to czytać w praktyce | Typowe wartości lub zasada |
|---|---|---|
| Trasa | Najkrótsza możliwa, prowadzona bez kolizji z inną infrastrukturą | Bez zbędnych łuków, obejść i nagłych zmian kierunku |
| Spadek | Musi zapewnić samoczynny odpływ ścieków | W wytycznych spotyka się m.in. 1,5% dla Ø150 mm i 1,0% dla Ø200 mm |
| Średnica | Dobierana do ilości ścieków i układu domu | Na zewnętrznym odcinku grawitacyjnym często stosuje się 150 lub 160 mm |
| Studzienka | Ułatwia odbiór, inspekcję i ewentualne czyszczenie | Często lokalizowana tuż za granicą działki lub w pobliżu włączenia |
| Przykrycie | Rura musi być ułożona na odpowiedniej głębokości | W wielu wytycznych przyjmuje się minimum około 1,0 m, a płycej tylko po zabezpieczeniu |
| Strefa techniczna | Na trasie nie powinno być nasadzeń i elementów małej architektury | W praktyce zostawia się pas serwisowy po obu stronach przewodu |
Wiele lokalnych wytycznych zabrania też mieszania ścieków sanitarnych z wodami opadowymi i roztopowymi. To brzmi banalnie, ale nadal zdarza się przy rozbudowie domu albo remoncie starej łazienki, gdy ktoś chce połączyć „przy okazji” kilka odcinków. Ja zawsze sprawdzam też, czy na trasie nie ma podjazdu, tarasu albo przyszłej altany, bo później każda kolizja oznacza dodatkowe pieniądze i nerwy. Gdy te parametry są znane, można zdecydować, czy system da się poprowadzić samoczynnie, czy od razu trzeba brać pod uwagę przepompownię.
Grawitacja czy przepompownia
Jeśli tylko warunki terenowe na to pozwalają, wybieram rozwiązanie grawitacyjne. Jest prostsze, tańsze i mniej awaryjne, a do tego nie wymaga zasilania elektrycznego ani obsługi mechanicznej. Problem zaczyna się wtedy, gdy dom leży niżej niż kolektor w ulicy, teren jest trudny albo nie ma szans uzyskać sensownego spadku bez nadmiernego obniżania posadzki albo podnoszenia podjazdu.
| Rozwiązanie | Kiedy ma sens | Plusy | Minusy |
|---|---|---|---|
| Grawitacyjne | Gdy różnice wysokości pozwalają na naturalny spływ ścieków | Niższy koszt, mniej elementów, prostsza eksploatacja | Wymaga spadku i odpowiedniego ukształtowania terenu |
| Tłoczne z przepompownią | Gdy teren nie daje odpływu samoczynnego albo trasa jest zbyt trudna | Większa elastyczność przebiegu, możliwość obejścia problemów wysokościowych | Wyższy koszt, serwis, hałas, zasilanie, większa liczba punktów wymagających kontroli |
W domu to ma bezpośrednie przełożenie na łazienkę. Przepompownia wymaga miejsca serwisowego i dostępu do urządzenia, więc nie można jej traktować jak niewidocznego dodatku ukrytego pod zabudową na stałe. Zwykle oznacza to też ostrożniejsze planowanie strefy technicznej, bo obok ładnej ceramiki musi się jeszcze zmieścić realna obsługa instalacji. To prowadzi wprost do pytania, jak zaprojektować samą łazienkę, żeby później niczego nie poprawiać na szybko.
Co w łazience warto zaplanować od razu
Z mojego doświadczenia największe straty finansowe w łazience nie wynikają z wyboru płytek, tylko z błędnego układu instalacji pod posadzką. Jeśli później okaże się, że WC stoi za daleko od pionu, prysznic nie ma miejsca na spadek, a pralka wisi na końcu najdłuższego odcinka, remont natychmiast robi się droższy i mniej estetyczny. Dlatego układ armatury trzeba planować razem z przebiegiem rur, a nie po fakcie.
- WC najlepiej planować możliwie blisko pionu i głównej trasy odpływu. W praktyce podejście do miski ustępowej zwykle robi się w średnicy 110 mm.
- Prysznic, umywalka i bidet zazwyczaj korzystają z mniejszych podejść, często 50 mm, ale gdy kilka przyborów zbiera się w jednym miejscu, średnice trzeba dobrać ostrożniej.
- Odpływ liniowy wygląda świetnie, ale wymaga miejsca na spadek i sensownej grubości warstw podłogi. Czasem kilka centymetrów decyduje, czy da się go zamontować bez progów i kompromisów.
- Czyszczaki i rewizje nie powinny znikać pod stałą zabudową. Jeśli nie będzie do nich dostępu, serwis po latach będzie nieprzyjemny i kosztowny.
- Akustyka ma znaczenie, zwłaszcza gdy łazienka graniczy z sypialnią. Dobrze poprowadzony pion i odpowiednio dobrane materiały robią większą różnicę niż niejeden dekoracyjny detal.
W aranżacji łazienki często skupiamy się na tym, co widać, a kanalizacja pozostaje poza kadrem. To błąd, bo właśnie ten niewidoczny fragment decyduje, czy pomieszczenie będzie wygodne, ciche i bezpieczne w codziennym użyciu. Kiedy układ przyborów jest już przemyślany, można uczciwie policzyć budżet i sprawdzić, ile kosztuje cała inwestycja.
Ile to kosztuje i za co faktycznie płacisz
Obecnie w 2026 roku koszty są bardzo rozstrzelone, ale da się je sensownie oszacować. Samo wydanie warunków, odbiór i włączenie do sieci zwykle nie kosztują nic, natomiast projekt, geodeta, wykonanie i odtworzenie nawierzchni już tak. Najmocniej budżet podbijają: długość odcinka, przewierty, głębokość wykopu, grunt, kolizje z inną infrastrukturą oraz konieczność rozbicia albo odtworzenia asfaltu czy kostki.
| Pozycja | Typowy koszt | Co najbardziej podnosi cenę |
|---|---|---|
| Warunki, odbiór, włączenie do sieci | 0 zł | Co do zasady brak opłat ustawowych |
| Projekt, mapa, uzgodnienia | około 1 500-4 500 zł | Lokalne wymagania, złożoność trasy, liczba uzgodnień |
| Roboty ziemne i montaż | zwykle 150-400 zł za metr | Głębokość, grunt, dostęp sprzętu, długość odcinka |
| Studzienka rewizyjna | około 800-2 500 zł | Średnica, materiał, głębokość posadowienia |
| Geodeta i inwentaryzacja powykonawcza | około 800-2 000 zł | Dojazd, liczba punktów, warunki terenowe |
| Przewiert, odtworzenie nawierzchni albo przepompownia | od 2 000 zł do 10 000 zł i więcej | Asfalt, droga, trudny teren, brak spadku grawitacyjnego |
Za typowy dom jednorodzinny w prostych warunkach całość często zamyka się w przedziale 4 000-15 000 zł. Jeśli trzeba przekraczać drogę, wchodzić pod podjazd albo instalować pompę, koszt rośnie wyraźnie i potrafi przekroczyć tę granicę bez większego wysiłku. Tu właśnie najbardziej opłaca się dobra dokumentacja, bo poprawki po wykończeniu działają jak mnożnik. Gdy budżet jest już policzony, zostaje ostatni etap: kontrola przed zasypaniem wykopu i zamknięciem łazienki.
Co sprawdzić zanim zasypiesz wykop i zamkniesz zabudowę łazienki
To jest moment, w którym najczęściej wychodzą błędy, których później nie widać, ale czuje się je przez lata. Jeśli coś jest nie tak, lepiej zatrzymać prace teraz niż rozkuwać gotową posadzkę i płytki. Ja traktuję ten etap jak ostatni bezpiecznik inwestycji.
- Porównaj wykonanie z warunkami przyłączenia i planem sytuacyjnym. Trasa, punkt włączenia i poziomy muszą się zgadzać.
- Sprawdź spadek na całym odcinku. Nie tylko na papierze, ale też na budowie, zanim rura zostanie zasypana.
- Upewnij się, że studzienka rewizyjna jest dostępna. Nie może zniknąć pod betonem, tarasem ani stałą zabudową.
- Zadbaj o geodezyjną inwentaryzację powykonawczą. Bez niej późniejsze formalności potrafią utknąć na najprostszej rzeczy.
- Zweryfikuj szczelność i jakość połączeń. Woda w gruncie nie powinna trafiać do instalacji, a ścieki nie mogą uciekać na zewnątrz.
- Nie zamykaj dostępu do elementów serwisowych w łazience. Czyszczak, rewizja i dostęp do pionu to nie detal, tylko realna potrzeba eksploatacyjna.
Dobrze zrobiony układ kanalizacyjny jest niewidoczny, ale bardzo odczuwalny w codziennym użyciu. Jeśli od początku połączysz formalności, technikę i układ łazienki, unikniesz przeróbek, które po wykończeniu zawsze kosztują najwięcej. To właśnie w takich inwestycjach najbardziej opłaca się myśleć o kilku krokach dalej, a nie tylko o tym, co widać na gotowej ścianie.
