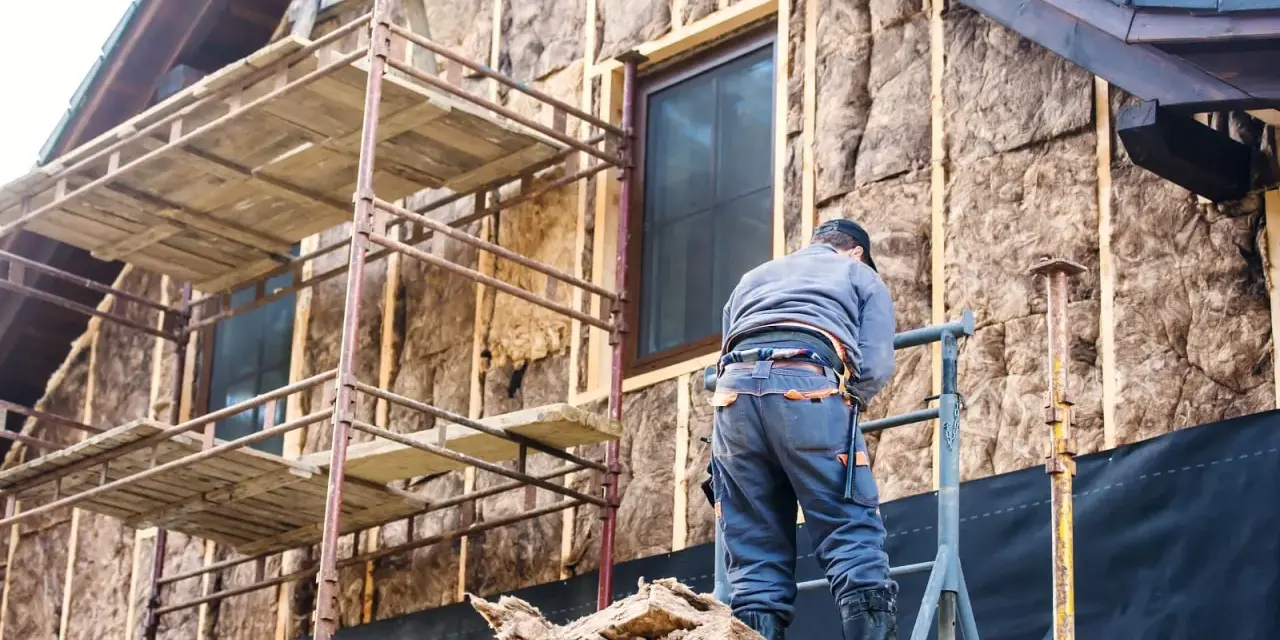

Przy budowie domu rusztowanie najczęściej pojawia się wtedy, gdy ruszają prace przy elewacji, ociepleniu, tynkach albo przy wykończeniu górnych partii ścian. Dobrze policzony koszt pozwala uniknąć sytuacji, w której budżet rozjeżdża się nie na materiale, ale na logistyce, montażu i przestojach. W 2026 r. widać wyraźnie, że sama stawka za metr to dopiero początek rachunku.
Najważniejsze liczby, zanim zamówisz rusztowanie na budowę domu
- Najem rusztowania elewacyjnego to zwykle około 0,12–0,30 zł/m²/dobę przy dłuższym okresie albo 4–8 zł/m²/miesiąc.
- Rusztowania modułowe są droższe: najczęściej 0,90–3,00 zł/m²/dobę.
- Przy budowie domu koszt całkowity często obejmuje nie tylko najem, ale też montaż, demontaż, transport i dodatki techniczne.
- W wielu ofertach obowiązuje minimalny okres rozliczeniowy 14 lub 21 dni, nawet jeśli prace trwają krócej.
- Dla typowego domu jednorodzinnego orientacyjny koszt całej usługi potrafi zamknąć się w kilku tysiącach złotych netto.
Ile kosztuje wynajem rusztowania przy domu jednorodzinnym
W praktyce najlepiej patrzeć na koszt w dwóch warstwach: stawkę za sam sprzęt i cenę całej obsługi. W domu jednorodzinnym rusztowanie zwykle obejmuje elewację, szczyty, podbitkę albo fragmenty przy dachu, więc metraż szybko robi się większy, niż wygląda z poziomu ogrodu.
| Typ konstrukcji | Typowy zakres | Kiedy ma sens | Co warto wiedzieć |
|---|---|---|---|
| Elewacyjne ramowe | 0,12–0,30 zł/m²/dobę lub 4–8 zł/m²/mies. | Elewacja domu, ocieplenie, tynkowanie | Najczęstszy wybór na budowie domu |
| Modułowe | 0,90–3,00 zł/m²/dobę | Nietypowa bryła, wykusze, łuki, załamania | Droższe, ale lepiej dopasowane do skomplikowanych obiektów |
| Warszawskie lub kolumnowe | ok. 12–18 zł/dobę za mały zestaw | Drobne prace i poprawki | Nie zastąpią pełnej konstrukcji wokół domu |
Jeśli chcesz prostego punktu odniesienia, to przy typowym domu jednorodzinnym z metrażem roboczym rzędu 150–200 m² całość za około 4 tygodnie bardzo często ląduje w przedziale kilku tysięcy złotych netto. W dłuższym najmie stawka za metr zwykle maleje, ale ostateczna kwota nadal zależy od montażu, transportu i zakresu dodatkowych usług. To prowadzi wprost do pytania, co dokładnie podbija rachunek.
Co najbardziej podbija rachunek
W mojej ocenie największy błąd to porównywanie wyłącznie stawki za metr. Na fakturze liczą się jeszcze rzeczy, które w praktyce potrafią decydować o opłacalności całego zlecenia.
- Metraż i wysokość - im większa powierzchnia i wyższa ściana, tym więcej elementów, kotwień i robocizny.
- Rodzaj konstrukcji - system ramowy jest zwykle tańszy niż modułowy, bo jest prostszy w montażu.
- Czas najmu - przy dłuższym okresie stawka jednostkowa spada, ale rośnie łączna kwota.
- Minimalny okres rozliczeniowy - część firm i tak rozlicza 14 albo 21 dni, nawet jeśli pracujesz krócej.
- Transport - przy dalszej lokalizacji koszt przewozu może podnieść cenę bardziej, niż się wydaje.
- Dodatki i formalności - siatki ochronne, pomiary uziomu, zajęcie pasa ruchu czy niestandardowe zabezpieczenia.
Na budowie domu warto też pamiętać o prostym kompromisie: im bardziej rozciągasz prace w czasie, tym łatwiej płacisz za przestój sprzętu. Dlatego przed zamówieniem dobrze jest policzyć całą usługę, a nie tylko sam najem.
Jak samodzielnie policzyć koszt całej usługi
Najbardziej uczciwa wycena to taka, którą da się rozłożyć na cztery części: najem, montaż i demontaż, transport oraz dodatki. Gdy proszę o ofertę, zawsze chcę widzieć ten podział, bo bez niego trudno porównać różne firmy na jednej podstawie.
- Sprawdź metraż rusztowania, a nie tylko metraż ścian. W praktyce liczy się powierzchnia konstrukcji ustawionej wokół domu.
- Ustal okres, na jaki sprzęt będzie naprawdę potrzebny. Jeśli ekipa wraca po tygodniowej przerwie, wynajem nie kończy się automatycznie.
- Dopytaj o stawkę za montaż i demontaż. To często najcięższa pozycja po samym najmie.
- Dodaj transport i wszystkie elementy dodatkowe. Jeśli firma dolicza uziom albo siatki, lepiej wiedzieć o tym przed podpisaniem umowy.
| Składnik | Przykład dla 150 m² i 30 dni | Co daje w praktyce |
|---|---|---|
| Najem | ok. 900 zł | Stawka za sam sprzęt |
| Montaż i demontaż | ok. 2 250 zł | Praca ekipy i zabezpieczenie konstrukcji |
| Transport | ok. 600 zł | Dostawa na budowę i odbiór |
| Pomiary i dodatki | ok. 450 zł | Przykładowy koszt techniczny |
| Razem | ok. 4 200 zł netto | Realny koszt, a nie sama stawka z cennika |
Ten przykład dobrze pokazuje, że przy rusztowaniu sam najem bywa tylko częścią faktury. W takim układzie naturalnie pojawia się pytanie, czy w ogóle opłaca się kupować własny zestaw zamiast go wynajmować.
Kiedy wynajem jest rozsądniejszy niż zakup
Przy jednej budowie domu wynajem zwykle wygrywa, bo nie trzeba zamrażać gotówki w sprzęcie, który potem trzeba magazynować, serwisować i przewozić. Zakup zaczyna mieć sens dopiero wtedy, gdy rusztowanie pracuje regularnie, a nie okazjonalnie.
| Sytuacja | Lepsza opcja | Dlaczego |
|---|---|---|
| Jednorazowa budowa domu | Wynajem | Niższy koszt wejścia i brak problemu ze składowaniem |
| Kilka dużych realizacji rocznie | Zależy od skali | Można policzyć, czy sprzęt zdąży się zamortyzować |
| Nietypowa bryła i jednorazowe załamania elewacji | Wynajem | Łatwiej dobrać system do konkretnego budynku |
| Brak miejsca na składowanie | Wynajem | Nie trzeba organizować magazynu ani transportu po stronie inwestora |
| Firma z ciągłymi zleceniami | Zakup | Sprzęt pracuje bez przestojów i szybciej się zwraca |
Dla orientacji, zestaw na 19–26 m² kosztuje przy zakupie około 3 000–4 000 zł brutto, a komplet na 93–100 m² to już mniej więcej 12 000–13 000 zł brutto. To pokazuje, że przy jednorazowej budowie domu wynajem jest zwykle po prostu bardziej logiczny finansowo. Żeby jednak nie przepłacić nawet przy wynajmie, trzeba dobrze przeczytać umowę.
Na co patrzę w umowie, żeby nie przepłacić
Na budowie domu szczególnie ważne jest to, żeby ustalić rytm prac z ekipą. Rusztowanie stojące tydzień bez użycia potrafi kosztować więcej niż dokładniejsze planowanie na starcie.
- Sprawdź, czy montaż i demontaż są liczone osobno, czy jako jedna pozycja.
- Ustal minimalny okres rozliczeniowy, bo 14 lub 21 dni zmienia rachunek przy krótkich pracach.
- Dopytaj o strefę transportu i ewentualne dopłaty za większy dystans.
- Poproś o informację, czy w cenie są siatki ochronne, kotwy i pomiary techniczne.
- Ustal, kto odpowiada za przeglądy i ewentualne przestawienie konstrukcji na kolejny etap robót.
- Jeśli prace dotyczą elewacji przy ruchliwej ulicy, sprawdź, czy nie pojawiają się dodatkowe formalności związane z zajęciem pasa ruchu.
Takie rzeczy brzmią drobno, ale to właśnie one najczęściej decydują o tym, czy oferta jest naprawdę korzystna, czy tylko wygląda dobrze na pierwszym wrażeniu. Na koniec zostaje już tylko sensowne spięcie budżetu tak, żeby rusztowanie nie zaskoczyło Cię w połowie robót.
Jak zamknąć budżet na rusztowanie bez niespodzianek w połowie robót
Jeśli mam wskazać jedną zasadę, to powiedziałbym tak: zamawiaj rusztowanie dopiero wtedy, gdy masz policzony metraż, czas pracy i kolejność etapów. Najwięcej oszczędza nie ten, kto wybiera najniższą stawkę z cennika, ale ten, kto nie płaci za przestój, dublowanie transportu i ponowny montaż.
Przy budowie domu najlepiej działa prosty układ: jedna precyzyjna wycena, jeden harmonogram prac i jedna decyzja o tym, kiedy rusztowanie ma stanąć oraz kiedy ma zniknąć. Wtedy koszt staje się przewidywalny, a nie przypadkowy, i dokładnie o to chodzi przy planowaniu elewacji, ocieplenia czy wykończenia górnych partii domu.
