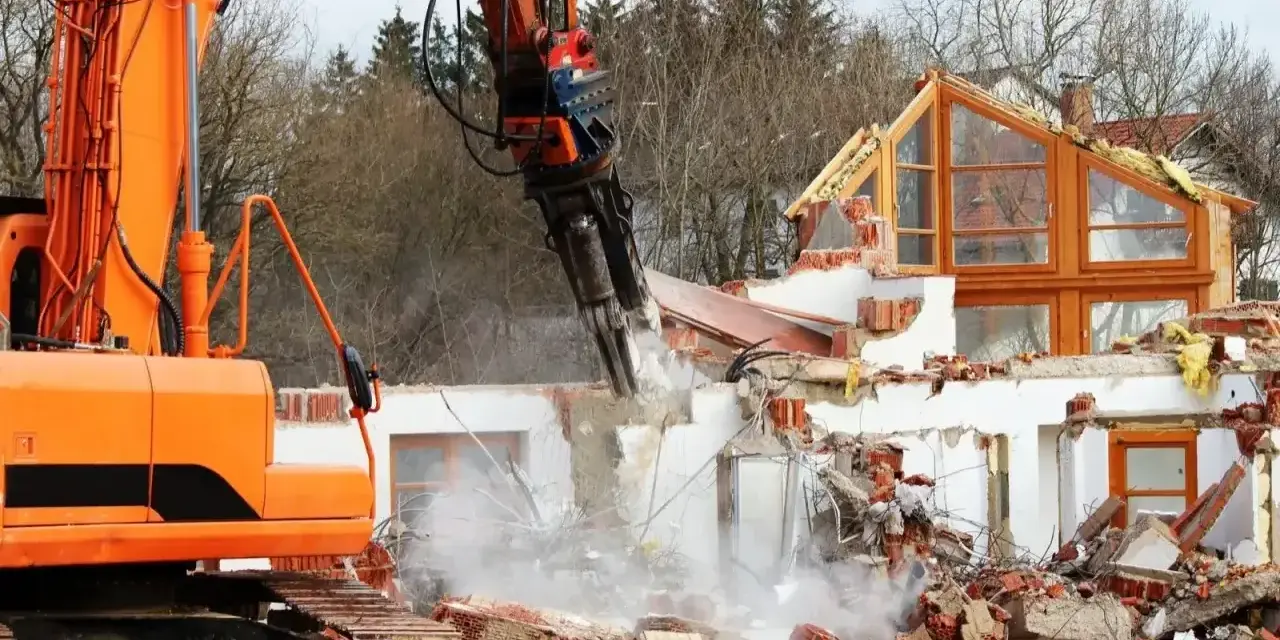

Gdy na działce stoi stary dom, garaż albo nieużywany budynek gospodarczy, rozbiórka bywa najszybszą drogą do rozpoczęcia nowej inwestycji. W praktyce to nie tylko młot hydrauliczny i kontener na gruz, ale też formalności, bezpieczeństwo, wywóz odpadów i decyzja, czy część materiałów da się odzyskać. W tym tekście pokazuję, kiedy wyburzenie ma sens, jakie dokumenty zwykle są potrzebne w Polsce, ile kosztuje taka usługa i jak przygotować działkę, żeby nie spowolnić budowy domu.
Najważniejsze rzeczy, które warto sprawdzić przed startem prac
- Co do zasady większy obiekt wymaga pozwolenia, a niższe budynki przy odpowiedniej odległości od granicy często wystarczy zgłosić.
- Największy wpływ na budżet mają kubatura, materiał konstrukcyjny, dojazd ciężkiego sprzętu i koszt wywozu gruzu.
- W umowie trzeba jasno opisać, kto odpowiada za demontaż, transport odpadów i porządkowanie placu.
- Odpady budowlane i rozbiórkowe trzeba dziś segregować zgodnie z aktualnymi zasadami, a przy starszych budynkach trzeba sprawdzić, czy nie ma azbestu.
- Jeśli obiekt leży blisko granicy działki albo jest objęty ochroną konserwatorską, warto od razu skonsultować się z urzędem.
Kiedy lepiej wyburzyć niż inwestować w remont
Ja patrzę na ten etap bardzo praktycznie: jeśli dom wymaga już nie kosmetyki, tylko głębokiej ingerencji w konstrukcję, instalacje i układ pomieszczeń, wyburzenie często okazuje się rozsądniejsze niż wieloletnie „ratowanie” budynku. Taka decyzja ma sens szczególnie wtedy, gdy fundamenty są zawilgocone, ściany pękają, dach i stropy proszą się o wymianę, a koszt modernizacji zaczyna zbliżać się do ceny nowego domu.
Najczęściej zwracam uwagę na cztery rzeczy:
- Stan konstrukcji - jeśli nośne elementy są osłabione, remont przestaje być pewny technicznie.
- Układ działki - stary budynek może blokować lepsze ustawienie nowego domu, garażu lub ogrodu.
- Koszt adaptacji - czasem wymiana instalacji, ocieplenie i przebudowa ścian kosztują więcej niż zaczęcie od zera.
- Możliwość odzysku materiałów - cegła, drewno czy stal mają wartość tylko wtedy, gdy są w dobrym stanie i da się je bezpiecznie odzyskać.
W takich sytuacjach nie myślę o wyburzeniu jak o stracie, tylko o uporządkowaniu miejsca pod lepszy projekt. Gdy już wiem, że to właściwy kierunek, przechodzę do formalności, bo one decydują, czy cały proces ruszy bez zatrzymań.
Jak przejść przez formalności bez zbędnych przestojów
Według GUNB, co do zasady roboty można rozpocząć dopiero po uzyskaniu decyzji o pozwoleniu na rozbiórkę, ale przepisy przewidują też prostsze ścieżki: zgłoszenie albo w niektórych przypadkach brak formalności. W praktyce najważniejsze jest to, żeby nie zgadywać, tylko sprawdzić sytuację konkretnego obiektu, jego wysokość, położenie względem granicy działki i ewentualną ochronę konserwatorską.
| Tryb | Kiedy zwykle wystarcza | Na co uważać |
|---|---|---|
| Pozwolenie | Najczęstszy wariant przy większych obiektach, trudnym otoczeniu, blisko granicy działki albo gdy urząd wymaga pełnej ścieżki administracyjnej. | Do wniosku zwykle trzeba dołączyć zgodę właściciela, szkic usytuowania, opis robót i bezpieczeństwa, a czasem także projekt rozbiórki. |
| Zgłoszenie | Budynki i budowle o wysokości poniżej 8 m, jeżeli ich odległość od granicy działki jest nie mniejsza niż połowa wysokości obiektu; po zgłoszeniu trzeba zwykle odczekać 21 dni bez sprzeciwu. | Warto wcześniej sprawdzić, czy urząd nie będzie wymagał dodatkowych uzgodnień albo dokumentów. |
| Bez formalności | Obiekty i urządzenia, których budowa nie wymagała pozwolenia na budowę, oraz część obiektów na terenach zamkniętych. | Uproszczenie nie działa, jeśli obiekt jest wpisany do rejestru zabytków lub objęty ochroną konserwatorską. |
Do wniosku o pozwolenie najczęściej dołącza się: zgodę właściciela obiektu, szkic usytuowania, opis zakresu i sposobu robót, opis zabezpieczenia ludzi i mienia oraz potrzebne uzgodnienia. Jeśli nie wiem, czy dokumentów jest już dość, wolę dopytać w urzędzie przed złożeniem, niż później tracić czas na uzupełnienia. To właśnie formalny start prac najczęściej decyduje o tym, czy inwestycja płynie gładko, czy utknie na papierach.
Jak przygotować działkę i ekipę do prac
Przed wejściem na plac nie zaczynam od maszyn, tylko od porządku. Najpierw sprawdzam, co naprawdę stoi na działce: sam budynek, fundamenty, piwnicę, szambo, stare przyłącza, studnię, a czasem też ukryte elementy podziemne, które po zdjęciu ścian wychodzą dopiero na wierzch. Im lepiej to rozpiszę, tym mniejsze ryzyko, że prace zatrzyma niespodzianka w gruncie.
W praktyce przygotowanie wygląda tak:
- Odłączam wszystkie media: prąd, gaz, wodę, kanalizację, a czasem także internet i instalacje pomocnicze.
- Zabezpieczam teren przed osobami postronnymi i ustalam strefę pracy dla ciężkiego sprzętu.
- Decyduję, czy lepszy będzie demontaż ręczny, czy wejście koparką i młotem hydraulicznym.
- Ustalam miejsce na kontenery, załadunek i dojazd samochodów odbierających odpady.
- Sprawdzam, czy w budynku nie ma materiałów wymagających osobnego traktowania, na przykład elementów z azbestem.
Ręczne rozbieranie opłaca się wtedy, gdy w budynku jest sporo materiału z odzysku i plac jest ciasny. Ciężki sprzęt wygrywa szybkością, ale zwykle oznacza większy hałas, mniejszą szansę na odzysk i wyższe wymagania wobec logistyki. Ja traktuję ten wybór jak decyzję projektową, nie tylko wykonawczą, bo później odbija się on na kosztach i tempie dalszej budowy.
Dobrze ułożony plan skraca samą robotę, ale równie mocno wpływa na jej cenę.
Ile kosztuje wyburzenie i z czego składa się budżet
Jeśli chcę trzymać budżet w ryzach, zawsze liczę nie jedną cenę, tylko cały pakiet wydatków: samą usługę, transport, utylizację, kontenery i ewentualne dodatkowe zabezpieczenia. Orientacyjnie na rynku spotyka się takie stawki za samą usługę rozbiórkową, liczone zwykle od kubatury obiektu:
| Rodzaj konstrukcji | Orientacyjna stawka | Co to zwykle oznacza w praktyce |
|---|---|---|
| Drewno, cegła, kamień | 20-35 zł/m3 | Niższy koszt, jeśli obiekt jest łatwy do rozebrania i da się odzyskać część materiałów. |
| Beton | 45-85 zł/m3 | Więcej pracy sprzętu i zwykle większy hałas oraz pylenie. |
| Metal | 60-85 zł/m3 | Czasem można ograniczyć koszt dzięki sprzedaży złomu. |
| Żelbet | 80-140 zł/m3 | Najdroższy wariant, bo wymaga mocniejszego sprzętu i większej logistyki. |
Do tego dochodzi wywóz odpadów. Przy krótszym transporcie można spotkać stawki rzędu 40-90 zł/m3, a przy dalszym dojazdzie koszt potrafi wzrosnąć nawet do 90-140 zł/m3. W praktyce najbardziej podbijają budżet: odległość do miejsca składowania, ilość gruzu, dostęp dla ciężarówek oraz to, czy firma bierze na siebie całość wywozu, czy tylko sam demontaż.
Ja zawsze proszę o co najmniej trzy wyceny i porównuję nie tylko cenę końcową, ale też zakres usługi. Najwięcej sporów bierze się z niedopowiedzeń: kto wywozi odpady, kto zostawia teren uprzątnięty i czy w cenie są kontenery, załadunek oraz sortowanie materiału. Gdy ten etap jest jasno opisany, późniejsze rozliczenie jest po prostu spokojniejsze. Sam koszt to jednak tylko połowa obrazu, bo druga połowa zaczyna się na etapie odpadów.
Co zrobić z gruzem i materiałami z odzysku
Jak podaje WIOŚ w Gdańsku, od 1 stycznia 2025 r. odpady budowlane i rozbiórkowe trzeba segregować u źródła, co najmniej na drewno, metale, szkło, tworzywa sztuczne, gips oraz odpady mineralne, w tym beton, cegłę, płytki i ceramikę; obowiązek można też zlecić uprawnionemu przedsiębiorcy na podstawie pisemnej umowy. To ważne, bo przy starym domu bałagan w odpadach potrafi wygenerować dodatkowy koszt szybciej niż sama ekipa zdąży zniknąć z placu.
W praktyce warto oddzielić:
- Materiał do odzysku - pełna cegła, zdrowe drewno, stalowe elementy, dachówki w dobrym stanie.
- Materiał na odpady - tynki, mocno zużyte elementy drewniane, spękany beton, zniszczone okładziny.
- Materiał wymagający osobnego trybu - wszystko, co zawiera azbest albo inne niebezpieczne składniki.
Ja nie próbuję „ratować” wszystkiego na siłę. Cegła ma sens tylko wtedy, gdy jest czysta i niekrucha, drewno tylko wtedy, gdy nie jest zbutwiałe, a metal tylko wtedy, gdy odzysk naprawdę obniży koszt. Przy azbeście nie ma miejsca na improwizację - takie elementy trzeba przekazać wyspecjalizowanej ekipie, a nie traktować jak zwykły gruz. Gdy odpady i odzysk są poukładane, zostają jeszcze błędy, które najczęściej spowalniają całą inwestycję.
Co sprawdzam przed wejściem na plac z ekipą
Najwięcej problemów widzę tam, gdzie inwestor chce przyspieszyć o jeden krok za dużo. Zbyt szybkie zamówienie sprzętu, brak pełnego zakresu w umowie albo niedoszacowany wywóz odpadów potrafią wstrzymać dalszą budowę domu na kilka dni albo nawet tygodni. Dlatego przed startem wolę mieć zamknięte kilka prostych tematów.
- Nie zamawiam prac bez oględzin terenu i wstępnej wyceny po kubaturze, a nie „na oko”.
- Nie zakładam, że stary fundament da się zostawić bez konsekwencji dla nowego projektu.
- Po zakończeniu robót zlecam uporządkowanie i niwelację terenu, żeby geodeta i projektant mieli czytelny punkt wyjścia.
- Sprawdzam, czy na działce nie zostały ukryte elementy instalacji albo fragmenty gruntu wymagające dodatkowego usunięcia.
- Zostawiam bufor czasowy między końcem prac a wejściem z kolejnymi ekipami, bo ten margines zwykle ratuje harmonogram.
Jeśli potraktujesz ten etap jak osobny, dobrze rozpisany projekt, łatwiej przejdziesz do fundamentów, przyłączy i planowania wnętrz bez kosztownych przestojów. Właśnie tak patrzę na cały proces: najpierw czysty teren, potem solidna baza, a dopiero później decyzje o tym, jak ma wyglądać nowy dom od środka.
