Budowa domu zaczyna się na papierze dużo wcześniej, niż pojawi się koparka na działce. To właśnie na etapie, gdy powstaje projekt architektoniczno budowlany, rozstrzyga się, czy dom będzie zgodny z przepisami, sensowny funkcjonalnie i możliwy do zrealizowania bez kosztownych poprawek. Poniżej wyjaśniam, co naprawdę zawiera taka dokumentacja, czym różni się od pozostałych części projektu i jak przygotować ją tak, żeby nie zatrzymała inwestycji w urzędzie.
Najważniejsze rzeczy, które warto wiedzieć przed startem budowy
- Do pozwolenia na budowę lub zgłoszenia z projektem składa się zwykle projekt zagospodarowania działki i część architektoniczno-budowlaną, a projekt techniczny przygotowuje się osobno.
- W tej części dokumentacji liczą się nie tylko rzuty i elewacje, ale też układ funkcjonalny, konstrukcja, instalacje, energooszczędność i wpływ budynku na otoczenie.
- Gotowy projekt domu jest tańszy na starcie, ale adaptacja do działki i lokalnych przepisów i tak zwykle wymaga dodatkowego budżetu.
- Najwięcej problemów powodują niezgodność z MPZP lub WZ, pominięte uzgodnienia i zbyt późne myślenie o instalacjach oraz posadowieniu.
- Przy domu jednorodzinnym dobrze przygotowana dokumentacja oszczędza czas, nerwy i poprawki już na budowie.
Czym jest ta część dokumentacji i kiedy naprawdę jej potrzebujesz
Patrzę na część architektoniczno-budowlaną jak na most między pomysłem na dom a jego legalną realizacją. To nie jest zbiór ładnych rysunków dla samej prezentacji, tylko dokument, który pokazuje, jak budynek ma działać, wyglądać i zostać wykonany na konkretnej działce.
W domu jednorodzinnym od razu widać, czy projekt ma sens: czy salon dostaje światło o właściwej porze dnia, czy kuchnia nie jest tylko „ładna na wizualizacji”, czy kotłownia, schowki i komunikacja nie zjadają zbyt dużo powierzchni. Ja zawsze zwracam uwagę, że dobre rozwiązania wnętrz zaczynają się nie od kanapy, tylko od układu ścian, drzwi i instalacji.
W typowej procedurze budowy domu ta część dokumentacji jest potrzebna razem z projektem zagospodarowania działki. Wyjątkiem jest uproszczona ścieżka dla niektórych domów jednorodzinnych, zwłaszcza wolno stojących budynków do 70 m2 powierzchni zabudowy, realizowanych na własne potrzeby mieszkaniowe. Nawet wtedy jednak projekt musi być spójny, kompletny i dostosowany do działki. Żeby dobrze go ocenić, trzeba najpierw wiedzieć, co dokładnie powinien zawierać.
Co powinno znaleźć się w części architektoniczno-budowlanej
W tej części projektu nie chodzi o ozdobniki. Tu liczy się czytelność i komplet informacji potrzebnych projektantowi, urzędowi oraz wykonawcy. Dobrze przygotowany dokument odpowiada na pytania: co budujemy, jak to działa, z czego to będzie zrobione i czy da się to bezpiecznie użytkować przez lata.
- Przeznaczenie i program użytkowy - czyli do czego budynek służy i jak mają działać jego pomieszczenia.
- Podstawowe parametry - kubatura, powierzchnie, wysokość, długość, szerokość i liczba kondygnacji.
- Forma architektoniczna - bryła domu, dach, elewacje i sposób dopasowania do otoczenia.
- Układ konstrukcyjny - rozwiązania nośne, sposób posadowienia, fundamenty, przegrody i założenia obliczeniowe.
- Instalacje i urządzenia - ogrzewanie, wentylacja, kanalizacja, woda, elektryka, telekomunikacja, piorunochron.
- Charakterystyka energetyczna - dane pokazujące zużycie energii i zgodność z wymaganiami oszczędności energii.
- Wpływ na środowisko i otoczenie - woda, ścieki, hałas, odpady, drzewostan, grunt i sąsiednie działki.
- Warunki przeciwpożarowe - wymagane, jeśli dany obiekt lub jego funkcja tego potrzebują.

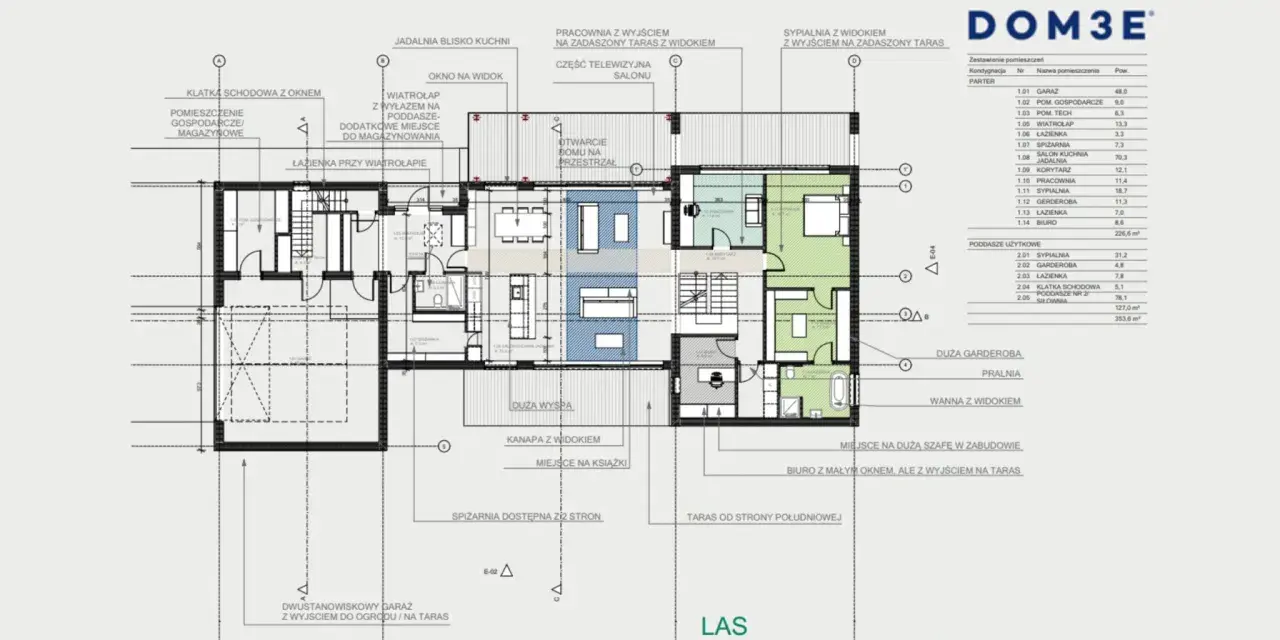

W części rysunkowej powinny znaleźć się elewacje, rzuty wszystkich charakterystycznych poziomów, widok dachu lub przekrycia, przekroje oraz schematy instalacji i urządzeń technicznych. Dla domu jednorodzinnego to właśnie rzuty pokazują, czy układ wnętrz jest logiczny, czy komunikacja nie jest zbyt długa i czy strefa dzienna rzeczywiście działa tak, jak zakładał inwestor.
Jeśli coś ma znaczenie dla funkcjonowania domu, powinno być pokazane jasno. Jeśli rysunek jest czytelny tylko dla autora, a nie dla inwestora czy wykonawcy, to zwykle jest za słaby. Z tego właśnie powodu warto od razu porównać projekt gotowy z projektem robionym od zera.
Gotowy projekt czy projekt indywidualny
To jeden z najpraktyczniejszych wyborów przy budowie domu, bo wpływa i na koszt, i na tempo przygotowania dokumentacji, i na to, ile zmian da się później wprowadzić. Ja zwykle upraszczam temat tak: gotowy projekt daje szybszy start, a indywidualny lepiej znosi trudną działkę albo niestandardowe oczekiwania.
| Wariant | Koszt orientacyjny | Kiedy ma sens | Mocne strony | Ograniczenia |
|---|---|---|---|---|
| Gotowy projekt z adaptacją | ok. 2 000-5 000 zł za projekt, adaptacja zwykle 2 500-5 000 zł | Gdy działka jest dość standardowa, a układ domu nie wymaga dużych zmian | Niższy koszt startowy, krótszy czas wyboru, duża dostępność | Ograniczona elastyczność, czasem konieczne poprawki bryły, dachu lub instalacji |
| Projekt indywidualny | od ok. 7 000 zł, często 10 000-20 000+ zł przy bardziej złożonych założeniach | Gdy działka ma skomplikowane warunki albo inwestor chce precyzyjnie dopasowany układ | Najlepsze dopasowanie do stylu życia, działki i wnętrza domu | Dłuższy czas przygotowania i wyższa cena |
Przy prostym domu i zwykłej działce gotowy projekt często wystarcza, ale tylko wtedy, gdy naprawdę pasuje do terenu i warunków zabudowy. Z kolei przy wąskiej parceli, spadku terenu, trudnym dojeździe albo nietypowym układzie stron świata projekt indywidualny potrafi oszczędzić więcej nerwów niż kosztuje na starcie. Kiedy wybór jest już jasny, trzeba zebrać dokumenty, bez których urząd nie ruszy dalej.
Jakie dokumenty i uzgodnienia przygotować przed złożeniem projektu
W praktyce to nie sam projekt najczęściej spowalnia inwestycję, tylko brak jednego załącznika albo spóźnione uzgodnienie. Dlatego przed złożeniem dokumentacji warto sprawdzić cały pakiet, a nie tylko wygląd domu na rysunkach.
- MPZP albo decyzję WZ - bez tego nie wiadomo, co wolno na działce wybudować i jaka bryła będzie legalna.
- Mapę do celów projektowych - to baza do prawidłowego usytuowania domu, przyłączy i dojść.
- Badania geotechniczne lub opinię geotechniczną - pomagają dobrać fundamenty i uniknąć problemów z posadowieniem.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane - dokument obowiązkowy przy procedurze urzędowej.
- Uzgodnienia branżowe - na przykład przeciwpożarowe, sanitarne lub środowiskowe, jeśli są wymagane dla konkretnej inwestycji.
- Adaptację gotowego projektu - dopasowanie do działki, planu miejscowego, warunków zabudowy i lokalnych ograniczeń.
- Komplet egzemplarzy lub plików - przy dokumentacji papierowej zwykle przygotowuje się 3 egzemplarze, a przy elektronicznej jeden zestaw plików.
To wszystko kosztuje, ale nie są to pieniądze wyrzucone w błoto. Sama mapa, badania gruntu i drobne uzgodnienia potrafią podnieść budżet o kilka tysięcy złotych, za to oszczędzają znacznie większe wydatki na etapie poprawek fundamentów, instalacji czy projektu zamiennego. Gdy komplet jest gotowy, wchodzi w grę właściwa ścieżka formalna.
Jak przebiega złożenie dokumentów i co dzieje się potem
Najprościej wygląda to tak, że inwestor najpierw sprawdza, czy potrzebuje pozwolenia, zgłoszenia z projektem czy uproszczonej procedury. Potem projektant dopasowuje dokumentację do działki, a dopiero na końcu komplet trafia do urzędu. To kolejność, której nie warto odwracać.
- Sprawdzasz zapisy MPZP albo warunki zabudowy i weryfikujesz, czy planowany dom w ogóle da się tam postawić.
- Projektant dopasowuje układ domu, dach, gabaryty i instalacje do lokalnych ograniczeń oraz do działki.
- Składasz wniosek o pozwolenie na budowę albo zgłoszenie z projektem zagospodarowania i częścią architektoniczno-budowlaną.
- Urząd sprawdza kompletność dokumentów i zgodność zamierzenia z przepisami oraz warunkami zabudowy.
- Przy zgłoszeniu można rozpocząć roboty po 21 dniach, jeśli organ nie wniesie sprzeciwu, a przy domu do 70 m2 na własne potrzeby można ruszyć zaraz po doręczeniu zgłoszenia.
- Projekt techniczny przygotowujesz przed rozpoczęciem robót i pilnujesz jego zgodności z resztą dokumentacji.
W 2026 r. dokumentację można złożyć papierowo albo elektronicznie, więc sam format nie jest już problemem. Problemem bywa raczej niespójność między częściami projektu, zbyt duża liczba zmian na ostatniej prostej i przekonanie, że „urzędnik sobie sam dopowie”. Urząd tego nie robi, a najwięcej poprawek wynika właśnie z takich założeń. Kolejna grupa problemów jest bardziej prozaiczna, ale w praktyce kosztuje najwięcej.
Najczęstsze błędy, które potem kosztują poprawki
W domach jednorodzinnych najczęściej nie psuje się wielka architektura. Psują się detale, które na początku wydają się mało ważne. Z mojego doświadczenia właśnie one generują potem najdroższe korekty.
- Zakup gotowego projektu bez sprawdzenia działki - kończy się konfliktem z planem miejscowym, złą orientacją domu albo potrzebą przeróbek.
- Myślenie o bryle bez myślenia o wnętrzu - ładna elewacja nie pomaga, jeśli salon, kuchnia i komunikacja nie działają na co dzień.
- Brak miejsca na instalacje - rekuperacja, pompa ciepła, rozdzielnia, kotłownia czy magazyn energii potrzebują realnej przestrzeni.
- Zbyt późna decyzja o sposobie ogrzewania - zmiana źródła ciepła po adaptacji potrafi wymusić poprawki w kilku branżach naraz.
- Niedoszacowanie kosztu zmian - drobna korekta bywa tania, ale większa przebudowa układu czy dachu potrafi kosztować od kilkuset do kilku tysięcy złotych więcej.
- Niespójność między opisem a rysunkami - to częsty powód wezwań do uzupełnienia dokumentacji.
Największy błąd, jaki widzę, to traktowanie projektu jak formalności, którą załatwi się „po drodze”. W domu nie działa to dobrze. Im wcześniej ktoś dopasuje funkcję, technikę i wygląd do jednej całości, tym mniej przeróbek będzie później na budowie. Zanim jednak podpiszesz projekt i wyślesz go do urzędu, warto zrobić jeszcze jeden spokojny przegląd.
Ostatni przegląd przed złożeniem projektu do urzędu
Na końcu nie sprawdzam już „czy dom jest ładny”, tylko czy da się go bezpiecznie i sensownie zbudować. To ostatni moment, w którym kilka minut uwagi może oszczędzić tygodnie korekt.
- Czy bryła, dach, wysokość i powierzchnia mieszczą się w zapisach planu albo decyzji WZ.
- Czy układ pomieszczeń naprawdę pasuje do codziennego życia, a nie tylko do wizualizacji.
- Czy elewacje, rzuty i przekroje mówią o tym samym domu, bez rozbieżności w wymiarach i opisach.
- Czy przewidziano miejsce na instalacje, pomieszczenie techniczne, schowki i ewentualne zmiany w przyszłości.
- Czy komplet dokumentów jest gotowy w wymaganej formie, z podpisami i załącznikami.
Dobrze przygotowana dokumentacja nie musi być efektowna. Ma być spójna, czytelna i realna do zbudowania. W praktyce to właśnie taki projekt daje największy spokój: dom da się postawić bez chaosu, wnętrza łatwiej urządzić po swojemu, a każdy kolejny etap inwestycji przebiega szybciej, bo fundament formalny został zrobiony porządnie.
