Przy termomodernizacji domu dach i elewacja zwykle dają największy efekt, ale tylko wtedy, gdy zakres prac jest dobrze policzony. W programie Czyste Powietrze nie chodzi już o przypadkowe ocieplanie wybranych fragmentów, tylko o taki zestaw działań, który realnie obniży zużycie energii i przejdzie przez wymagania formalne bez poprawek. Poniżej wyjaśniam, jak czytać audyt, co powinien pokazać przy dachu i ścianach zewnętrznych oraz kiedy lepiej zacząć od połaci, a kiedy od elewacji.
Najważniejsze informacje o audycie przed ociepleniem dachu i elewacji
- Audyt jest obowiązkowy przy kompleksowej termomodernizacji i dziś wyznacza kolejność prac, a nie tylko „załatwia papier”.
- Na audyt energetyczny można odzyskać do 100% kosztów netto, maksymalnie 1200 zł, a łącznie z świadectwem charakterystyki energetycznej nawet do 1600 zł.
- Przy dachu i elewacji liczą się nie tylko grubość izolacji, ale też mostki termiczne, wilgoć, stan więźby, nośność ścian i detale przy oknach.
- Kolejność prac zależy od stanu budynku: czasem najpierw dach, czasem elewacja, a czasem oba elementy trzeba zrobić razem.
- Dokumenty muszą być spójne z rzeczywistym zakresem robót, a pełny audyt trzeba zachować przez cały okres realizacji i jeszcze 5 lat po zakończeniu inwestycji.
Dlaczego audyt w Czystym Powietrzu wyznacza kolejność prac

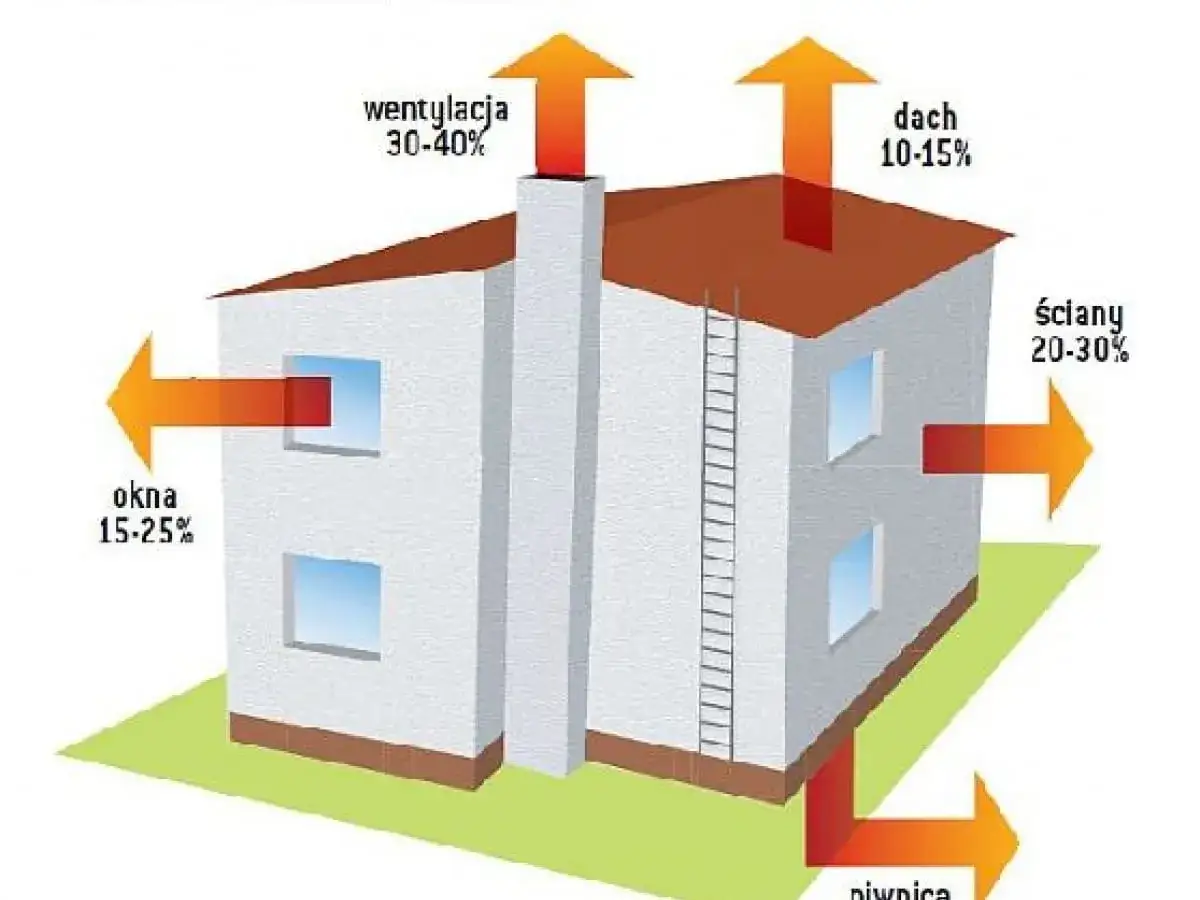

W nowej odsłonie programu audyt nie jest dodatkiem, który „przyda się później”. To on pokazuje, co w domu najbardziej ucieka energetycznie i jaki wariant termomodernizacji ma sens techniczny oraz finansowy. Jak podaje NFOŚiGW, w obecnych zasadach trzeba potwierdzić standard energetyczny budynku przed inwestycją i po jej zakończeniu, więc zakres prac nie może być przypadkowy ani zmieniany wyłącznie pod bieżący budżet.
W praktyce oznacza to, że audytor nie tylko wylicza straty ciepła, ale też ustala, czy bardziej opłaca się zacząć od dachu, od elewacji, czy od obu tych przegród jednocześnie. To ważne zwłaszcza wtedy, gdy celem jest kompleksowa termomodernizacja, bo wtedy audyt staje się punktem odniesienia dla całego wniosku i późniejszego rozliczenia.
Ja patrzę na to tak: dobry audyt nie ma udowodnić, że „coś trzeba zrobić”, tylko wskazać najlepszy kolejny krok. A żeby to ocenić sensownie, trzeba najpierw wiedzieć, co dokładnie dzieje się w dachu i na elewacji.

Co audytor sprawdza w dachu i elewacji
Przy dachu i ścianach zewnętrznych audytor patrzy nie tylko na metry kwadratowe. Liczy się konstrukcja przegrody, jej stan techniczny, sposób wentylacji, ryzyko zawilgocenia oraz to, czy po ociepleniu nie pojawią się nowe problemy. Właśnie dlatego wizja lokalna ma znaczenie większe niż ładny opis z dokumentów.
- Dach i poddasze - sprawdza się, czy przegroda jest izolowana na stropie, w połaci skośnej czy w dachu płaskim. Inaczej ociepla się nieużytkowe poddasze, a inaczej poddasze mieszkalne.
- Stan więźby i pokrycia - jeśli dach ma przecieki, uszkodzenia albo ślady zawilgocenia, samo dokładanie wełny nie rozwiązuje problemu.
- Elewacja i mur - audyt pokazuje, z czego jest ściana, jaką ma grubość, czy wymaga najpierw naprawy, czy można bezpiecznie dołożyć izolację zewnętrzną.
- Mostki termiczne - to miejsca, przez które ciepło ucieka szybciej, na przykład przy wieńcu, nadprożach, narożach, połączeniu dachu ze ścianą albo przy balkonach.
- Wilgoć i wentylacja - szczególnie przy dachach skośnych trzeba sprawdzić, czy układ warstw nie zablokuje odprowadzania pary wodnej.
Najczęstszy błąd właścicieli domów polega na tym, że chcą od razu wybierać materiał. Tymczasem najpierw trzeba ustalić, które przegrody w ogóle kwalifikują się do modernizacji i co da największy efekt energetyczny. Dopiero z takiego odczytania stanu budynku wychodzi sensowna kolejność działań.
To prowadzi do kluczowego pytania: czy w danym domu lepiej zacząć od dachu, czy od elewacji.
Dach czy elewacja najpierw
Nie ma jednej odpowiedzi dla wszystkich domów, bo kolejność zależy od stanu przegród, budżetu i tego, czy przy okazji planujesz inne prace. Z mojego doświadczenia najlepiej działa zasada: najpierw ta przegroda, która daje największy efekt albo której remont i tak jest nieunikniony.
| Sytuacja domu | Co zwykle ma pierwszeństwo | Dlaczego |
|---|---|---|
| Nieocieplone poddasze, zimny strop, dach w dobrym stanie | Dach lub strop pod poddaszem | Najłatwiej ograniczyć straty ciepła u góry budynku bez ruszania całej elewacji. |
| Elewacja jest spękana, tynk odpada, planowany jest ruszt i remont fasady | Elewacja | Skoro i tak trzeba wejść w fasadę, warto od razu zrobić ocieplenie i wykończenie zewnętrzne. |
| Dach i ściany są w podobnie złym stanie | Oba elementy razem, jeśli pozwala budżet | Łączenie robót ogranicza powtórne koszty rusztowań, obróbek i organizacji ekipy. |
| W domu są wyraźne mostki termiczne przy wieńcu i połączeniu ściana-dach | Najpierw spójny projekt, potem jedna logiczna kolejność | Rozsypanie prac na kilka etapów często zostawia „zimne miejsca”, które psują efekt całej inwestycji. |
Jeśli mam wskazać praktyczną regułę, powiedziałbym tak: nie zaczynaj od tego, co widać z ulicy, tylko od tego, co najbardziej traci ciepło. Elewacja bywa bardziej efektowna wizualnie, ale dach często daje szybszy zwrot energetyczny. A gdy budynek ma już swoje lata, najlepiej sprawdza się rozwiązanie oparte na audycie, nie na intuicji.
Gdy kolejność jest ustalona, można przejść do technologii, bo samo słowo „ocieplenie” nadal niewiele mówi o tym, co naprawdę trzeba zrobić.
Jakie rozwiązania zwykle wynikają z audytu
W audycie liczy się nie tylko to, że dach i elewacja mają być cieplejsze, ale też jak to osiągnąć, żeby nie zaszkodzić konstrukcji domu. W praktyce najczęściej chodzi o połączenie odpowiedniej grubości izolacji, prawidłowego montażu i dobrze rozwiązanych detali przy krawędziach oraz otworach okiennych.
Dach i poddasze
Przy nieużytkowym poddaszu często ociepla się strop, bo to prostsze i tańsze niż ingerencja w całą połać. W domach z poddaszem mieszkalnym zwykle projektuje się izolację w dachu skośnym. W praktyce roboczej najczęściej spotyka się 25-35 cm wełny mineralnej na przegrodach dachowych, ale rzeczywista grubość zależy od istniejącej konstrukcji i lambda materiału. Lambda, czyli współczynnik przewodzenia ciepła, mówi po prostu, jak łatwo materiał przepuszcza energię - im niższa, tym lepiej.
Przy dachu ważne są też: szczelna warstwa paroszczelna od strony wnętrza, zachowanie szczeliny wentylacyjnej tam, gdzie jest potrzebna, oraz poprawne docieplenie przy murłacie i okapie. To właśnie te miejsca najczęściej decydują, czy w zimie poddasze będzie komfortowe, czy tylko „teoretycznie ocieplone”.
Elewacja
Na ścianach zewnętrznych najczęściej pojawia się 15-20 cm EPS albo wełny mineralnej, choć w starszych domach projekt może pójść grubiej, jeśli pozwala na to technika i estetyka. Wełna bywa lepsza tam, gdzie liczy się paroprzepuszczalność i odporność ogniowa, a styropian często wygrywa ceną i prostotą montażu. Sam materiał to jednak nie wszystko - równie ważne są kołkowanie, klejenie, warstwa zbrojona i poprawne obrobienie ościeży.
Na elewacji szczególnie łatwo przeoczyć mostki termiczne przy wieńcu, nadprożach, cokołach i narożach budynku. Jeśli audyt ich nie uwzględni, można wydać pieniądze na nową fasadę, a i tak zostawić chłodne miejsca, które potem wychodzą w postaci wyziębionych naroży albo zawilgoconych fragmentów tynku.
Przeczytaj również: Koszt ocieplenia poddasza - Ile kosztuje m2 i jak uniknąć błędów?
Detale, które robią różnicę
W termomodernizacji to nie „główna warstwa” najczęściej decyduje o sukcesie, ale detale. Dobrze zaprojektowany okap, prawidłowe połączenie dachu ze ścianą, ciągłość izolacji wokół okien i sensowne rozwiązanie cokołu potrafią zrobić większą różnicę niż dodatkowy centymetr materiału.Jeżeli widzę w projekcie same deklaracje o ociepleniu bez odniesienia do tych miejsc, od razu traktuję go ostrożnie. Po audycie powinno być jasne, które detale trzeba poprawić, bo właśnie tam najczęściej uciekają pieniądze i komfort. A skoro wiemy już, jak wygląda poprawny zakres robót, warto zobaczyć, co najczęściej psuje efekt albo rozliczenie.
Jakie błędy najczęściej psują efekt
Największy problem przy dachu i elewacji polega na tym, że część błędów wychodzi dopiero po sezonie grzewczym. Dlatego lepiej wyłapać je wcześniej, na etapie audytu i projektu, niż później poprawiać gotową inwestycję.
- Zbyt cienka izolacja - wygląda oszczędnie na etapie kosztorysu, ale często nie daje sensownej poprawy rachunków.
- Brak oceny wilgotności i wentylacji - szczególnie groźny przy dachach skośnych, gdzie błędny układ warstw może zatrzymać wilgoć w przegrodzie.
- Pomijanie mostków termicznych - naroża, wieńce i połączenia ścian z dachem potrafią zniweczyć część efektu.
- Robienie prac przed audytem - jeśli zakres nie wynika z dokumentu, później pojawiają się problemy z rozliczeniem.
- Zmiana materiałów w trakcie robót bez kontroli - zamiana systemu ocieplenia na tańszy odpowiednik może zburzyć cały bilans energetyczny.
- Traktowanie elewacji jak samego tynku - odnowienie fasady bez poprawy izolacyjności to często kosmetyka, nie termomodernizacja.
Ja zawsze powtarzam, że najdroższe są nie materiały, tylko poprawki. Dlatego audyt ma sens wtedy, gdy staje się realnym planem działania, a nie formalnym załącznikiem do wniosku. To prowadzi nas do pieniędzy i dokumentów, bo bez nich nawet dobry pomysł może utknąć w rozliczeniu.
Ile można odzyskać i co trzeba zachować
W obecnych zasadach programu można dostać dofinansowanie do audytu energetycznego w wysokości 100% kosztów netto, maksymalnie 1200 zł. Dodatkowo na audyt i świadectwo charakterystyki energetycznej można pozyskać łącznie do 1600 zł. To ważne, bo przy dobrze zaplanowanej termomodernizacji część kosztów przygotowawczych da się odzyskać razem z pracami wykonawczymi.
| Element | Co obejmuje | Limit wsparcia | Na co uważać |
|---|---|---|---|
| Audyt energetyczny z DPAE | Pełna analiza budynku i dokument podsumowujący audyt | Do 100% kosztów netto, maks. 1200 zł | Zakres prac musi później wynikać z audytu i zostać zrealizowany w przedsięwzięciu. |
| Świadectwo charakterystyki energetycznej | Potwierdzenie standardu energetycznego po zakończeniu inwestycji | Łącznie z audytem do 1600 zł | Musi być spójne z rzeczywistym stanem budynku po modernizacji. |
| Samodzielne wykonanie audytu | Można technicznie przygotować analizę dla własnego domu | Bez refundacji jako koszt kwalifikowany | Przy rozliczeniu liczy się wykonanie przez osobę uprawnioną w rozumieniu programu. |
Według NFOŚiGW audyt i DPAE muszą być podpisane przez osobę uprawnioną do sporządzania świadectw charakterystyki energetycznej, a pełny audyt trzeba przechowywać przez cały okres realizacji przedsięwzięcia i jeszcze 5 lat po jego zakończeniu. To nie jest detal administracyjny - przy kontroli bez kompletu dokumentów można mieć problem z obroną całego zakresu robót.
W praktyce najbardziej bezpieczne podejście jest proste: najpierw audyt, potem DPAE, potem wykonawca, a dopiero na końcu zakupy i roboty. Jeśli kolejność się odwróci, formalnie wszystko staje się trudniejsze do rozliczenia. A kiedy te zasady są jasne, łatwiej przełożyć je na konkretny dom.
Co z tego wynika dla domu z zimnym poddaszem i starą elewacją
Jeśli dom ma nieocieplone poddasze i wyraźnie chłodne ściany zewnętrzne, nie próbowałbym wybierać „najładniejszej” przegrody, tylko tej, która da najlepszy efekt w całym bilansie. W praktyce często zaczynam od dachu, gdy straty idą górą, a poddasze jest zimne i słabo wykorzystane. Z kolei elewacja bywa rozsądnym pierwszym krokiem wtedy, gdy i tak planujesz rusztowanie, naprawę tynków albo wymianę zewnętrznego wykończenia.- Jeśli strych jest zimny i łatwo dostępny, dach lub strop nad poddaszem zwykle daje szybki efekt.
- Jeśli fasada jest w złym stanie technicznym, lepiej połączyć estetykę z ociepleniem niż robić dwa osobne remonty.
- Jeśli budżet jest ograniczony, wybieram wariant z audytu, który daje najlepszy stosunek efektu do kosztu, a nie tylko najgrubszą warstwę izolacji.
- Jeśli budynek ma ślady wilgoci, najpierw diagnozuję przyczynę, bo samo docieplenie może ukryć problem zamiast go rozwiązać.
Właśnie dlatego dobrze wykonany audyt jest tak ważny przy dachu i elewacji: porządkuje decyzje, ogranicza ryzyko błędu i pozwala wydać pieniądze tam, gdzie faktycznie wrócą w postaci niższych rachunków i lepszego komfortu. Przy termomodernizacji nie wygrywa najgrubsza warstwa, tylko spójny plan dla całego domu, a to najczęściej widać dopiero po rzetelnej analizie budynku.
